近日,廣東省陽西縣鳳凰嶺礦區“永久用電”接入系統工程順利投產送電。隨著110千伏鳳凰嶺變電站主變壓器成功完成衝擊合閘,各項參數穩定,標誌著陽西鳳凰嶺礦區項目的“動力心臟”正式投入使用,為該項目後續的生產運營打下堅實基礎。

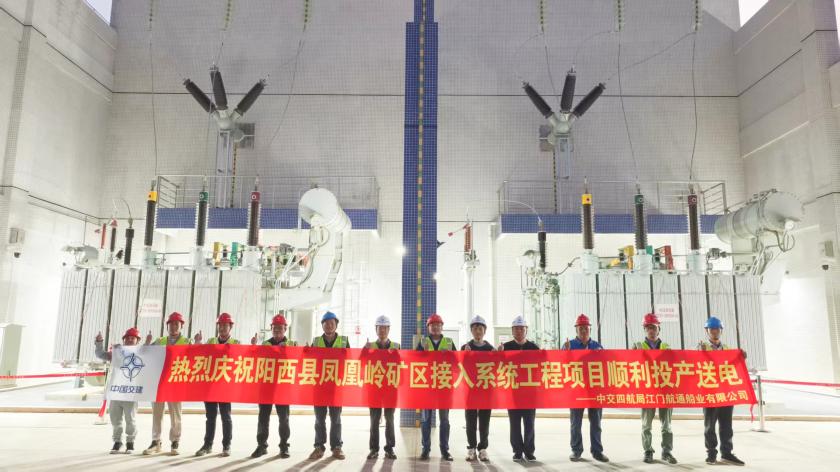

變電站完工慶祝合影
作為中交四航局首次投資建設110KV輸變電領域的探索性工程,團隊秉持“摸著石頭過河”的務實態度,主動作為,通過與各級供電部門深度對接,精准梳理全流程節點,創新採用“並聯推進、容缺受理”工作法,同步推進多項審批。最終,項目僅用6個月就高效完成了全部前期手續辦理,並成功納入廣東省電網“十四五”規劃中期調整,為該項目正式動工奠定了堅實基礎。
“該工程創下了中交四航局電力工程施工史上的‘三個第一’,分別是首個110KV高壓輸變電項目、首個涉及多區域大規模征地拆遷的工程、首個需長時間大範圍高空作業的電力項目。工程線路全長近40公里,橫跨陽西縣三個主要鎮區,建設內容系統全面,涵蓋四大核心板塊。”據中交四航局廣東省陽西縣鳳凰嶺礦區接入系統工程項目負責人賀俊華介紹。變電工程,配置2臺35MVA主變壓器及智能監控系統,構建安全可靠、高效節能的變電樞紐;輸電工程,途徑多種地形,架設34公里架空線路並敷設7段跨越電纜,重點解決跨交通要道及敏感區域的電力輸送問題,打通礦區電力“主動脈”;通信工程,鋪設36公里光纖,配置多套通信設備,形成電力調度與安全生產的“雙通道”保障;對側及配網工程,在匯能變電站擴建出線間隔及安全裝置,並引線連接廠區和生活區供電站,實現無縫銜接的接供電網路。

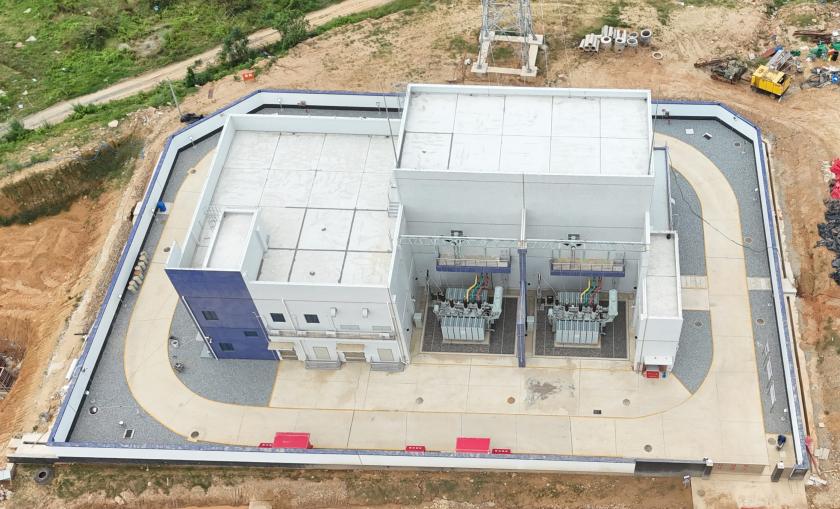

變電站正前方
在建設全程,中交四航局建設團隊成功應對了“四大挑戰”:高技術壁壘、複雜征拆協調、高空作業安全風險及惡劣天氣影響。通過組建技術專班攻堅關鍵設備安裝、採用“駐村辦公”化解矛盾糾紛、嚴格執行全流程安全管控並引入無人機等智能監控設備,項目最終實現了13個月高空作業零事故的安全目標。
此次工程的圓滿投產,不僅為陽西鳳凰嶺礦區項目注入強勁的“電力強心劑”,更彰顯了中交四航局在高端電力工程領域的技術、協調與管控能力。該項目的成功為中交四航局積累了寶貴的高壓電力建設經驗,為進一步進軍高端電力市場、參與更大規模能源基建項目夯實了基礎,開啟了在電力工程領域高質量發展的新篇章。
